34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

周敏

整理 | 豆丁施工

本文拟让大家明确钢筋工程标准施工工艺控制流程后,在以后的施工现场管理中,提升钢筋工程主体结构的实体和观感质量。

一、钢筋原材料标准做法

  • 钢筋进场卸货前,检查出厂合格证、检测报告、钢筋标识牌、钢筋上的标识,钢筋外观质量。所标注的供应商名称、牌号、炉号、型号、规格、重量等应保持一致。

  • 施工单位、施工单位要分别建立钢筋送检台账,每月将台帐报送项目部审查留底。

  • 钢筋进场后,必须在24小时内完成报验、见证取样、见证送检,送检结果未出来前不得使用,原材料就地封存处理。

  • 送检不合格的钢筋原材了退场处理要有影像记录和书面资料。

  • 所有用到主体结构的钢筋必须现场加工,不得进行场外加工。

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

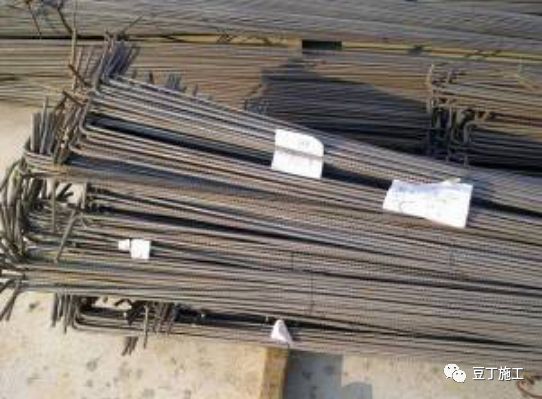

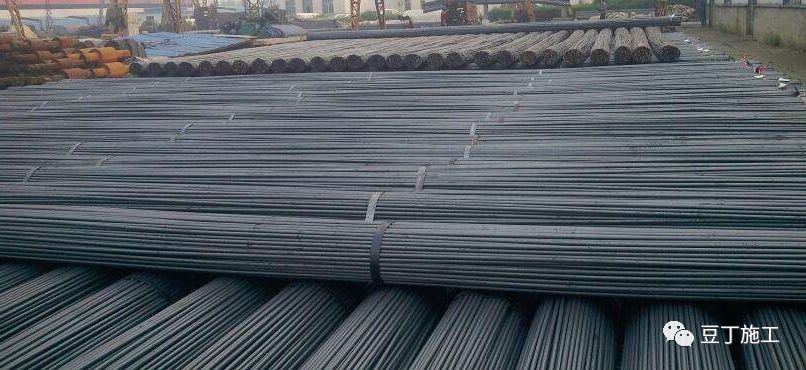

条形捆扎交货形式

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

圆盘交货形式

二、常用的钢筋加工、连接机具

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

三、钢筋场地布置及运输

1:场地布置合理,原材料与半成品分开堆放

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

2:材料标识牌,600*450mm

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

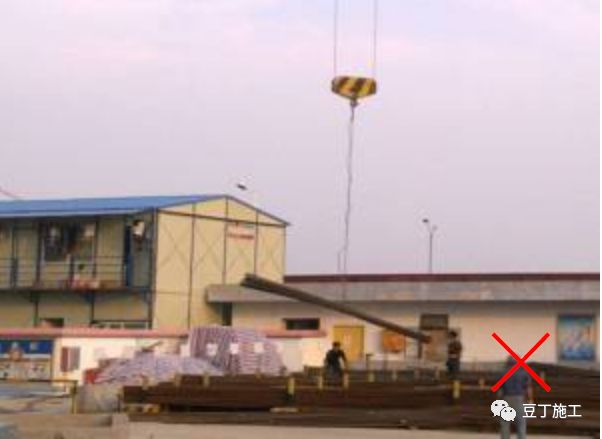

3:长条钢筋采用塔吊直接吊运,严禁单股钢丝绳吊运

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

4:箍筋采用料斗吊运,严禁装载超过料具上口

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

四、钢筋施工标准做法

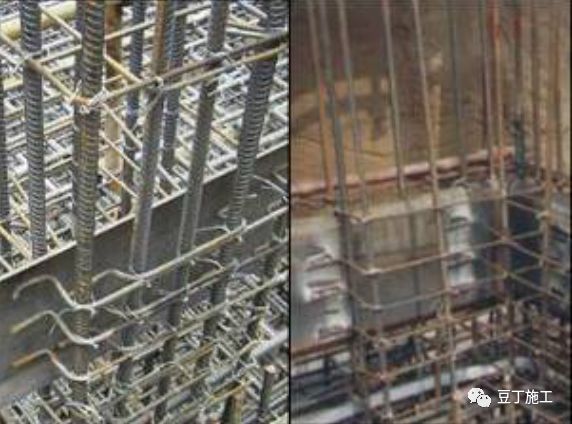

1、墙柱钢筋绑扎要求画线绑扎,水平钢筋间距满足设计要求,水平筋或箍筋与每根主筋相交位置绑扎到位,严禁跳绑

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

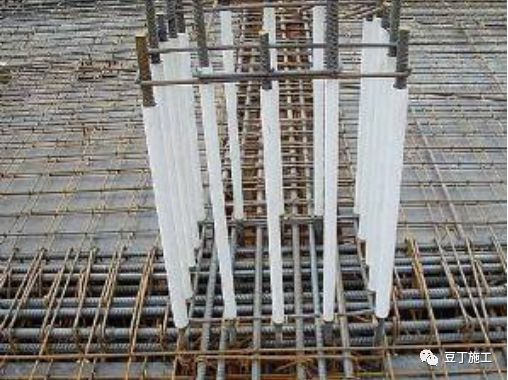

2、钢筋在浇筑混凝土前,建议用PVC管保护主筋不受污染;未采取保护应安排专人及时进行清洗。

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

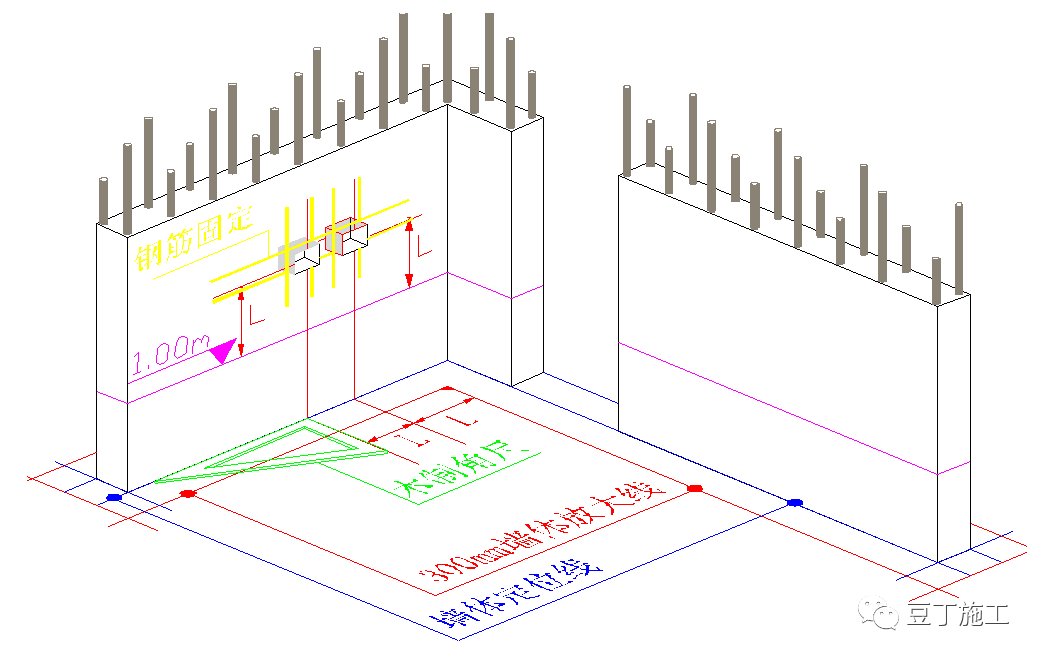

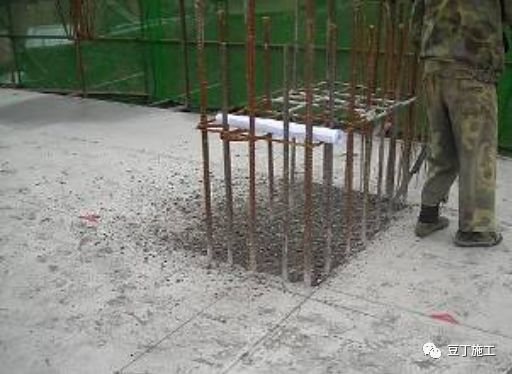

3、距离浇筑板面500mm处加箍筋,固定柱主筋偏位

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

4、墙、柱钢筋直径≥20mm,采用机械接头

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

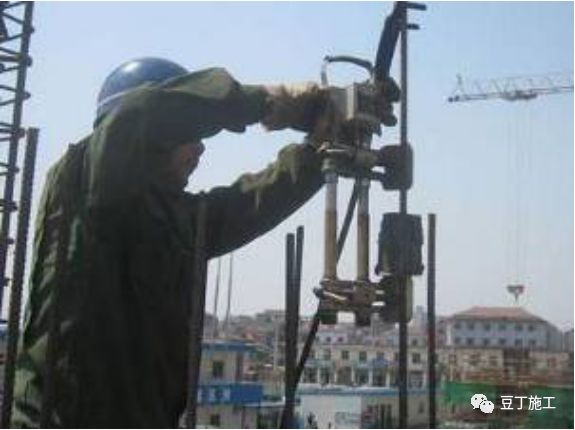

5、墙、柱钢筋直径<20mm,采用电渣压力焊

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

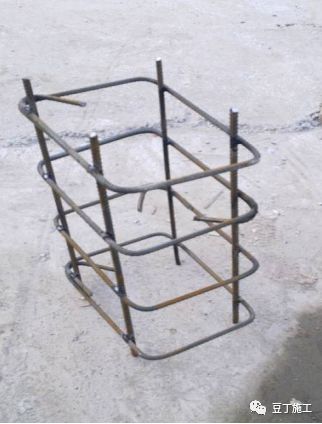

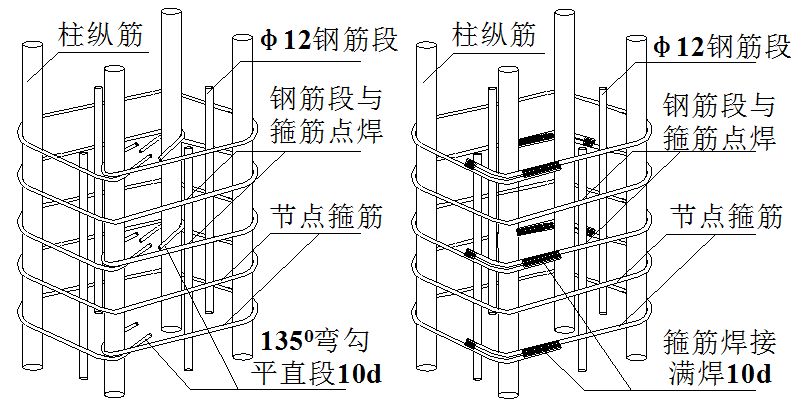

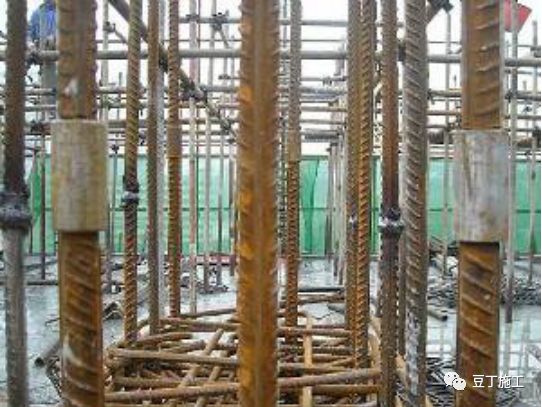

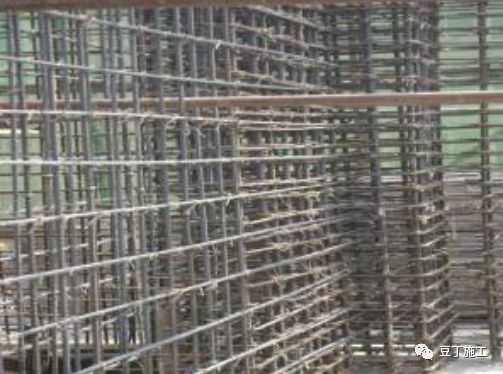

6、柱核心区箍筋:加工焊接成如图所示钢筋笼,梁钢筋绑扎完成时一同下沉到预定位置

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

7、梁钢筋绑扎主筋间距分布均匀,箍筋绑扎到位

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

8、梁主筋直径≥20mm,采用机械接头;梁主筋<20mm采用焊接或绑扎搭接

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

9、主次梁交接处,主梁方向箍筋在交接位置按设计图纸间距绑扎

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

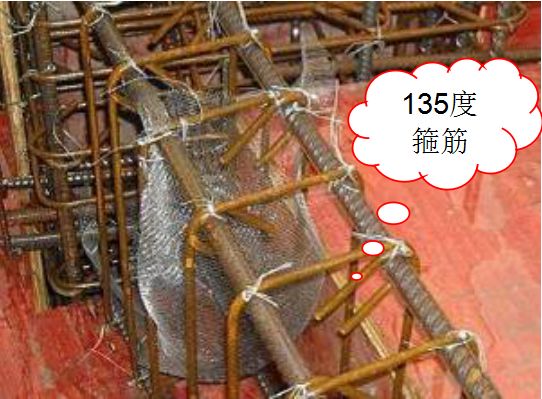

10、梁、柱箍筋按抗震要求,弯成135度角

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

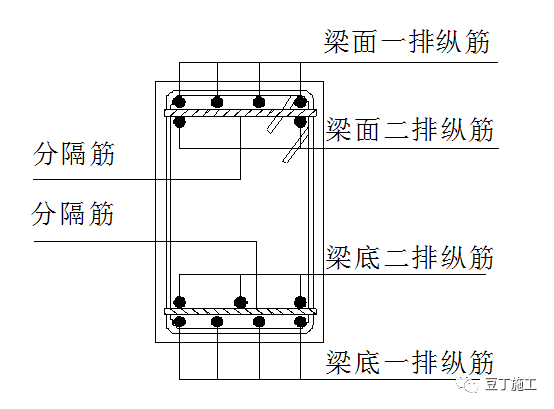

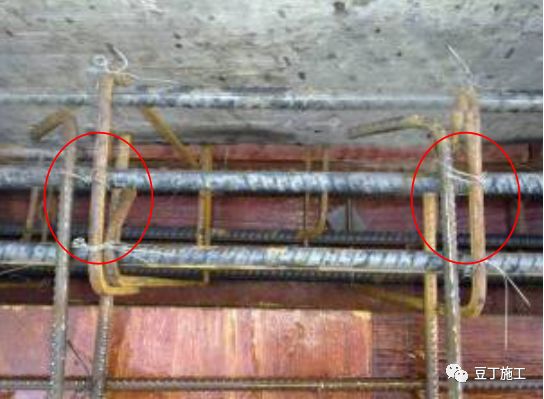

11、梁钢筋一排筋与二排筋采用分隔筋隔开,分隔筋直径≥主筋直径或25mm;分隔筋距支座边500mm设置一道,中间每隔3m设置一道

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

12、板面筋在边支座锚固时,直接延伸到梁最外面一根钢筋的内侧弯下

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

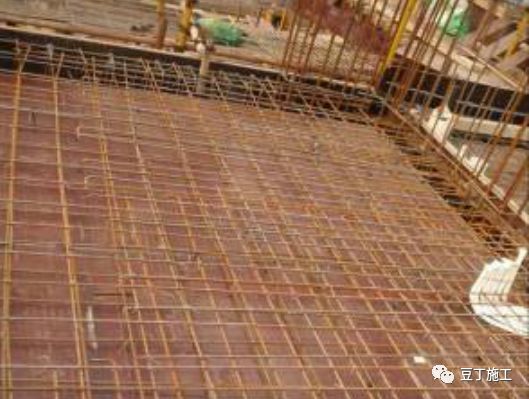

13、板配筋建议采用双层双向配筋

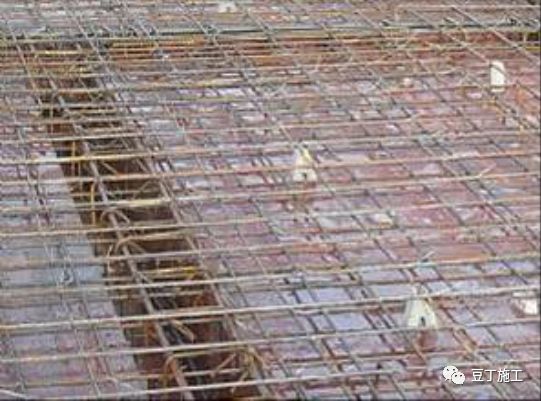

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

14、面筋锚固端与梁箍筋、墙主筋绑扎牢固,面筋绑扎要满绑

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

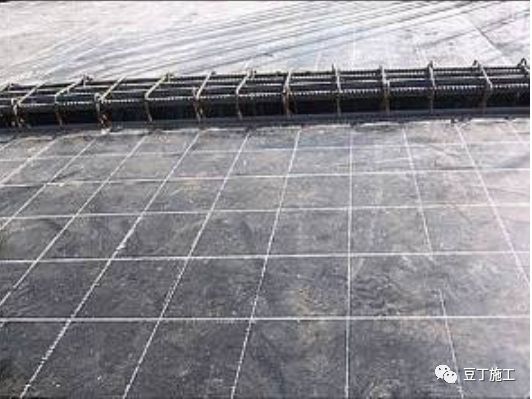

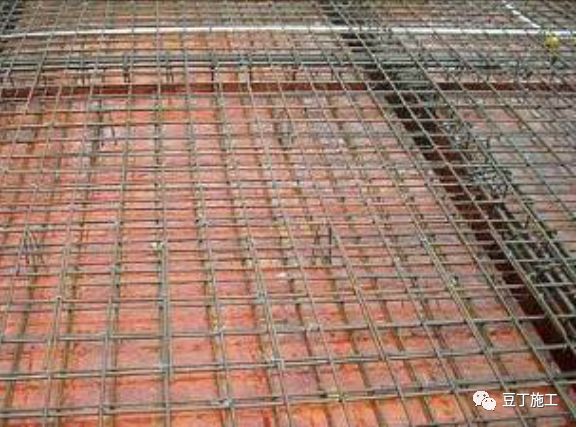

15、板底筋绑扎前,画线控制间距,建议采用弹线控制

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

16、板面筋采用满绑,不得出现‘隔一绑一’的跳绑形式

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

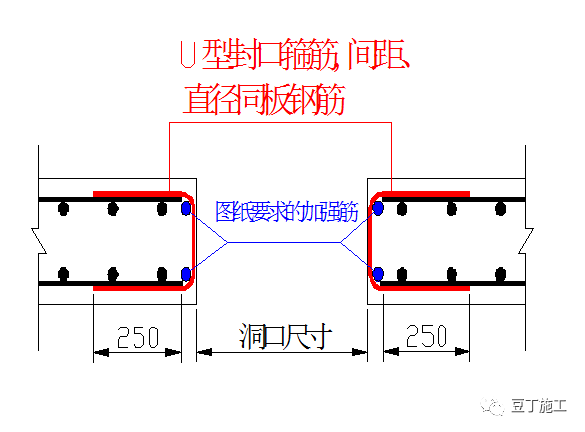

17、楼板上预留洞口≥500mm,封口处采用U型钢筋

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

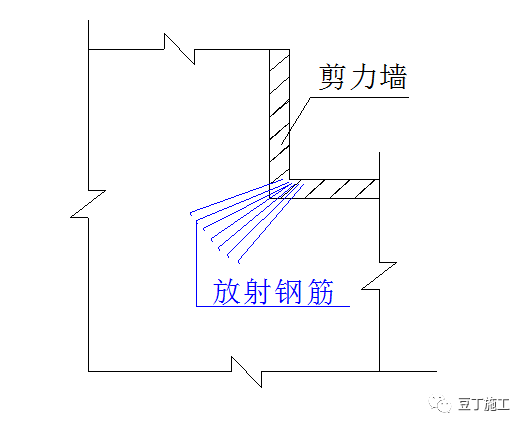

18、板内阳角宜增加7根直径同板面筋的放射钢筋,长度不小于1700mm

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

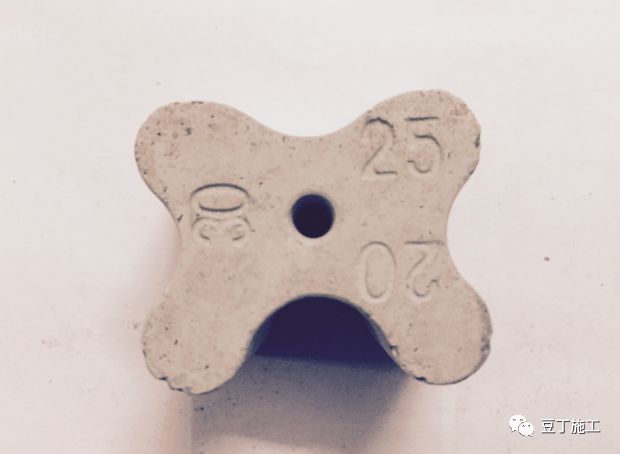

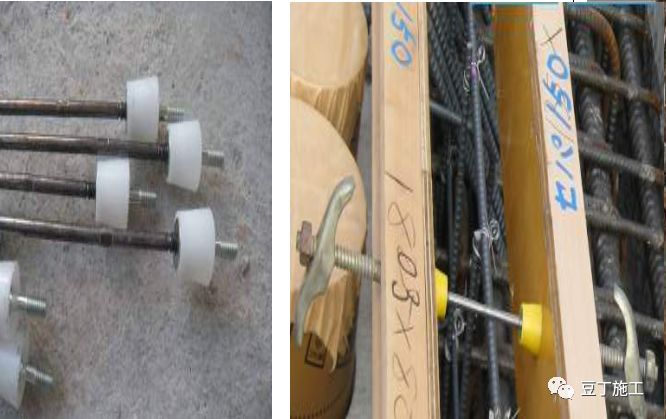

19、柱、墙钢筋垫块:墙、柱采用成品塑胶内撑条,纵横间距同螺杆间距;柱主筋垫块采用成品塑胶垫块,沿柱角部≤600mm设置一个,墙体纵横间距≤600mm。

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

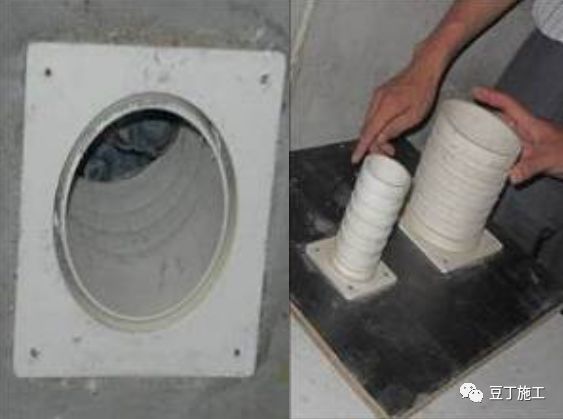

20、板底筋垫块:采用预制成品垫块,板间距1000*1000mm;梁底部每500mm布置2个放置在角筋位置

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

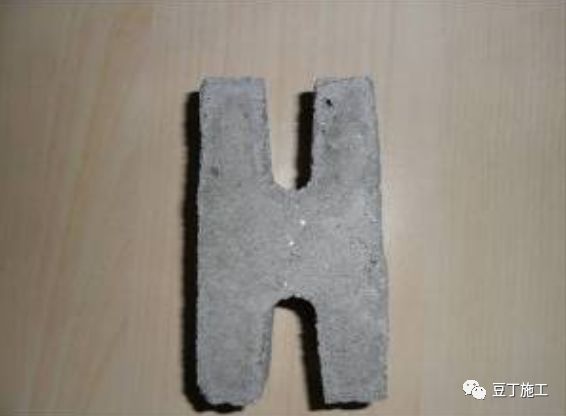

21、板面筋马镫:采用H型预制成品马镫。间距600*600mm。推荐采用“十”字形开槽的预制成品马镫。

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

22、钢筋搭接焊:表面平整、光滑,无凹陷、焊瘤、裂纹、气孔、咬边、夹渣等质量缺陷,雨天严禁作业

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

23、电渣压力焊:焊包凸出面不少于4mm,不得出现偏心、气孔、裂缝、咬边、夹渣等缺陷,雨天严禁作业

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

24、墙上埋管采用钢筋焊接固定

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

25、断开的箍筋与止水钢板焊接

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

26、钢筋混凝土墙体上预留洞采用钢模预埋定位

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

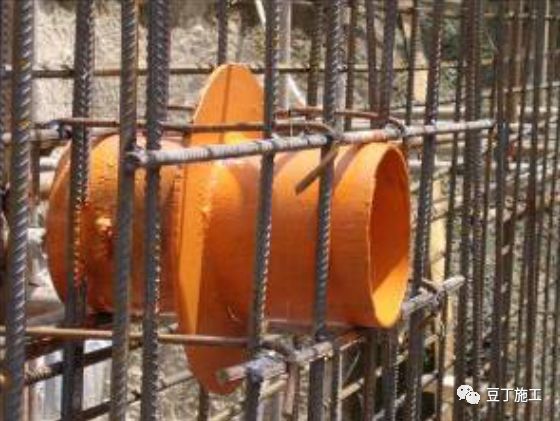

27、钢筋混凝土中采用预PVC止水节

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

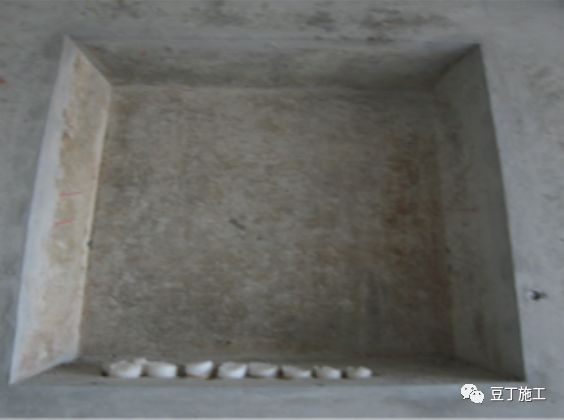

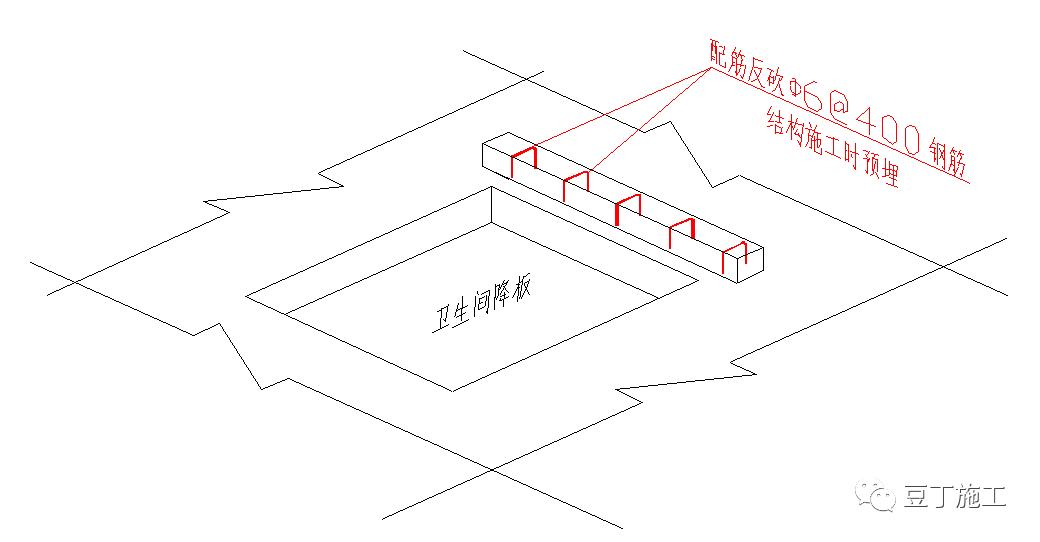

28、厨卫间反砍采用配筋混凝土,Φ6@400的U型箍筋,与钢筋同时绑扎安装

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

29、预埋线盒采用钢筋加固,交叉位置与墙体钢筋焊接牢固

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

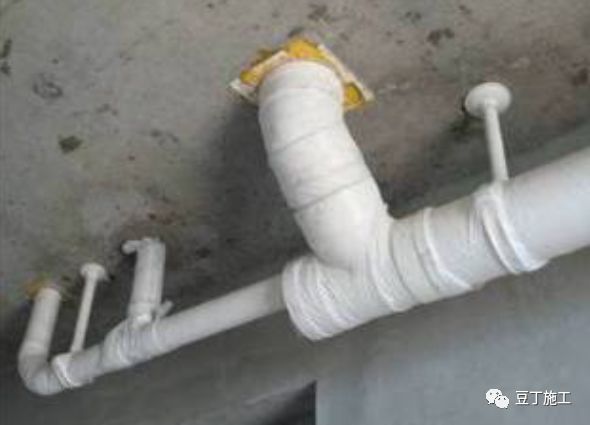

30、落水管、地漏等穿楼板的管道采用成品PVC止水节,利用模板上双控线精确定位

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

31、钢筋加工成型挂标识

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

32、现场设置工序验收牌

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

33、梁绑扎完成后,采用吸尘器将梁底清理干净后沉梁

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

34、板筋绑扎完成后效果

34种钢筋标准做法!照着做,钢筋质量马上提升一个档次!

五、钢筋验收注意事项

1、竖向墙柱钢筋绑扎完,监理工程师100%验收合格后才可以进行封模。

2、梁钢筋绑扎完成后沉梁前监理工程师必须进行中间过程验收。

3、板钢筋绑扎完成后,监理工程师100%验收合格后才允许进行混凝土浇筑。

4、所有停工待检点、见证点在监理验收时要保留影像资料和书面记录资料。
