砌筑工程这样干,免抹灰!

周敏

源自 | 建筑工程鲁班联盟

高精度砌块免抹灰工艺,相对于传统砌体施工优势多多!

砌筑工程这样干,免抹灰!

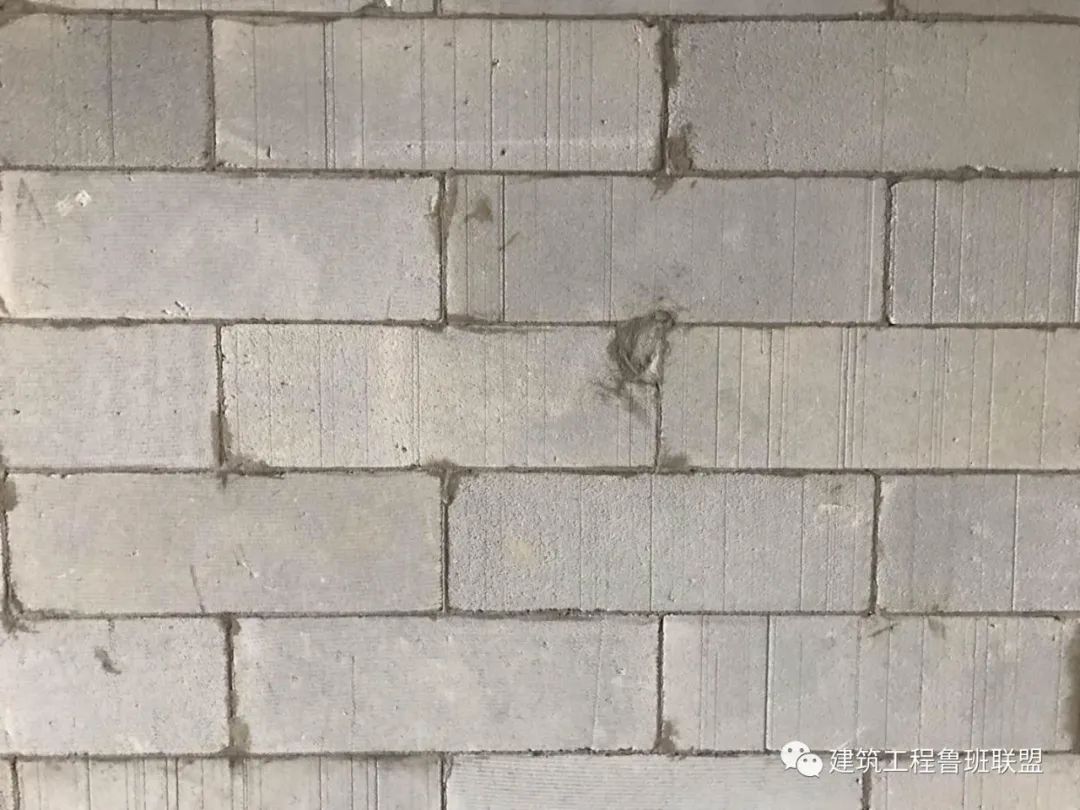

砖砌块尺寸偏差较小,便于打磨修整的优势,垂直平整容易控制,整体观感好:

砌筑工程这样干,免抹灰!

达到建筑墙体装饰面层的质量标准,无需砂浆砌筑和砂浆抹灰,节约成本,减少湿作业:

砌筑工程这样干,免抹灰!

下面就基于中天集团项目高精度砌块免抹灰现场示例,学习一下施工工艺及控制要点:

作业准备

1

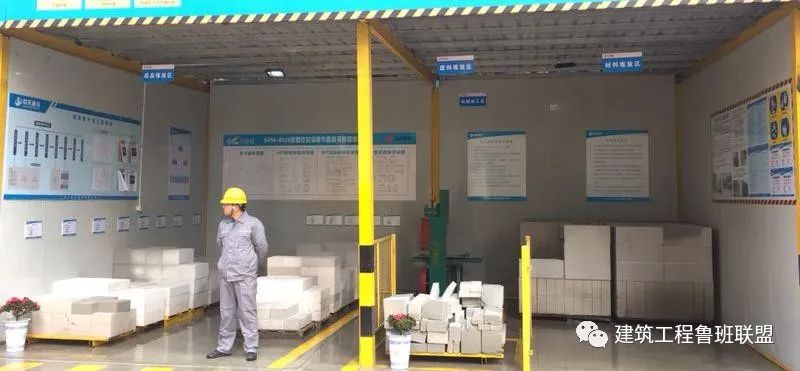

严格控制材料品质

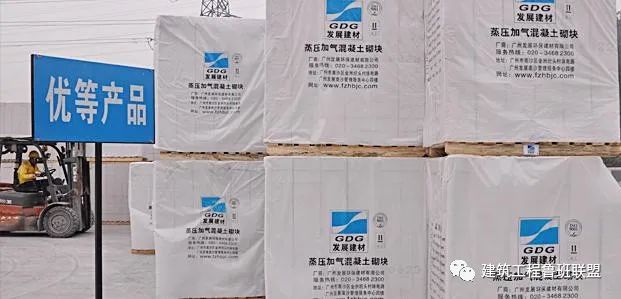

联系并安排好砌块供应单位,只用优等品。

砌筑工程这样干,免抹灰!

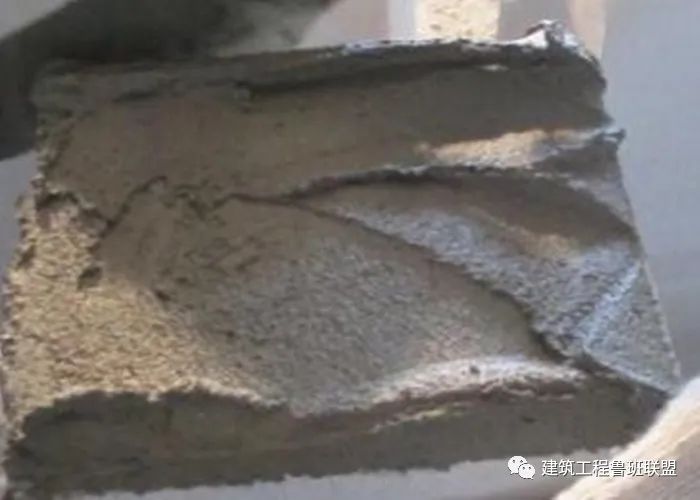

高精度砌块是以磨细砂或粉煤灰等为硅质材料,水泥、生石灰等为钙质材料,铝粉发气剂,浇注成型、静停、预养切割、蒸压养护而成。

砌筑工程这样干,免抹灰!

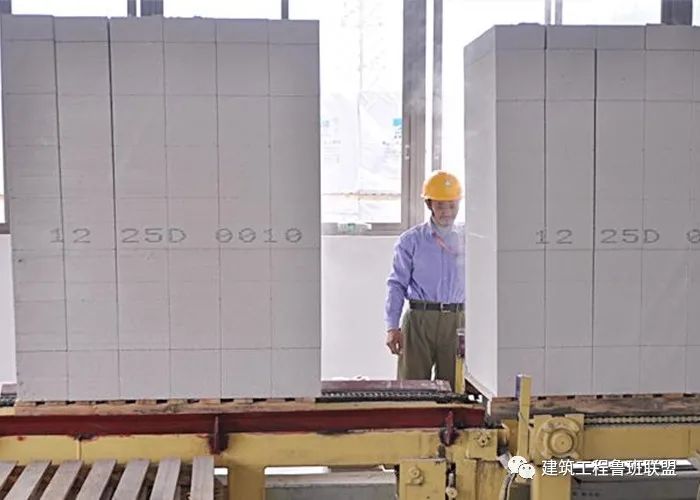

高精度砌块

砌筑工程这样干,免抹灰!

Ma5.0砌筑专用胶泥

砌筑工程这样干,免抹灰!

墙体专用界面剂

砌筑工程这样干,免抹灰!

L型连接件

砌筑工程这样干,免抹灰!

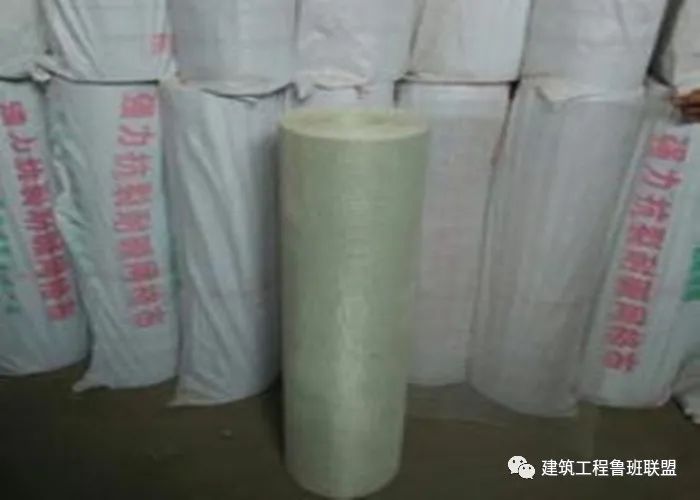

耐碱玻纤网

砌筑工程这样干,免抹灰!

底层找平腻子

2

设置砌体集中加工区

遮雨棚:下垫上盖,放置砌块,设集中加工区,禁止楼上加工。

砌筑工程这样干,免抹灰!

3

基层清理

清除杂物、外露钢筋头等;结构尺寸大的梁墙,凿补处理。

砌筑工程这样干,免抹灰!

4

定位放线

以主体结构的基线为准,放出标高基准线和平面基准线。

砌筑工程这样干,免抹灰!

5

砌体排版图

根据施工图,结合砌块规格、顶缝、导墙等绘制砌体砌块排版图,交底张贴指导施工。

砌筑工程这样干,免抹灰!

6

构造做法

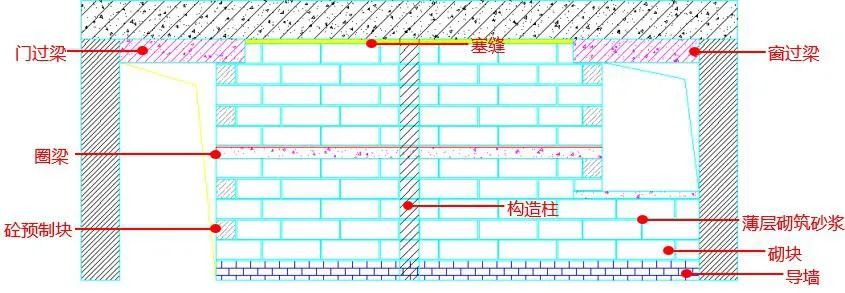

圈梁、构造柱、门窗洞过梁、砼预制块设置等构造节点按要求设置。

砌筑工程这样干,免抹灰!

7

素砼导墙

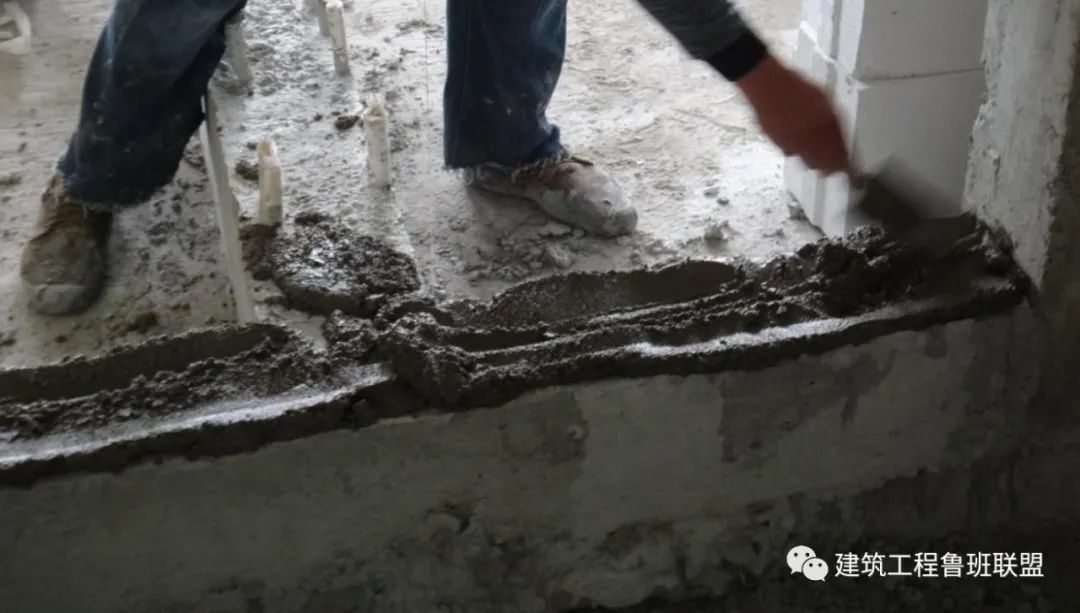

传统水泥砖导墙灰缝及平整度达不到免抹灰的要求,用素砼导墙保证免抹灰。

砌筑工程这样干,免抹灰!

8

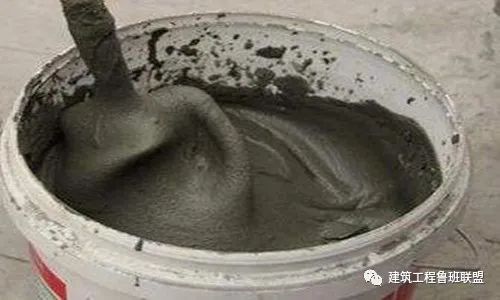

拌制砌筑专用胶泥

液料倒入桶内,按说明书比例加水,用电动搅拌机搅拌均匀。

砌筑工程这样干,免抹灰!

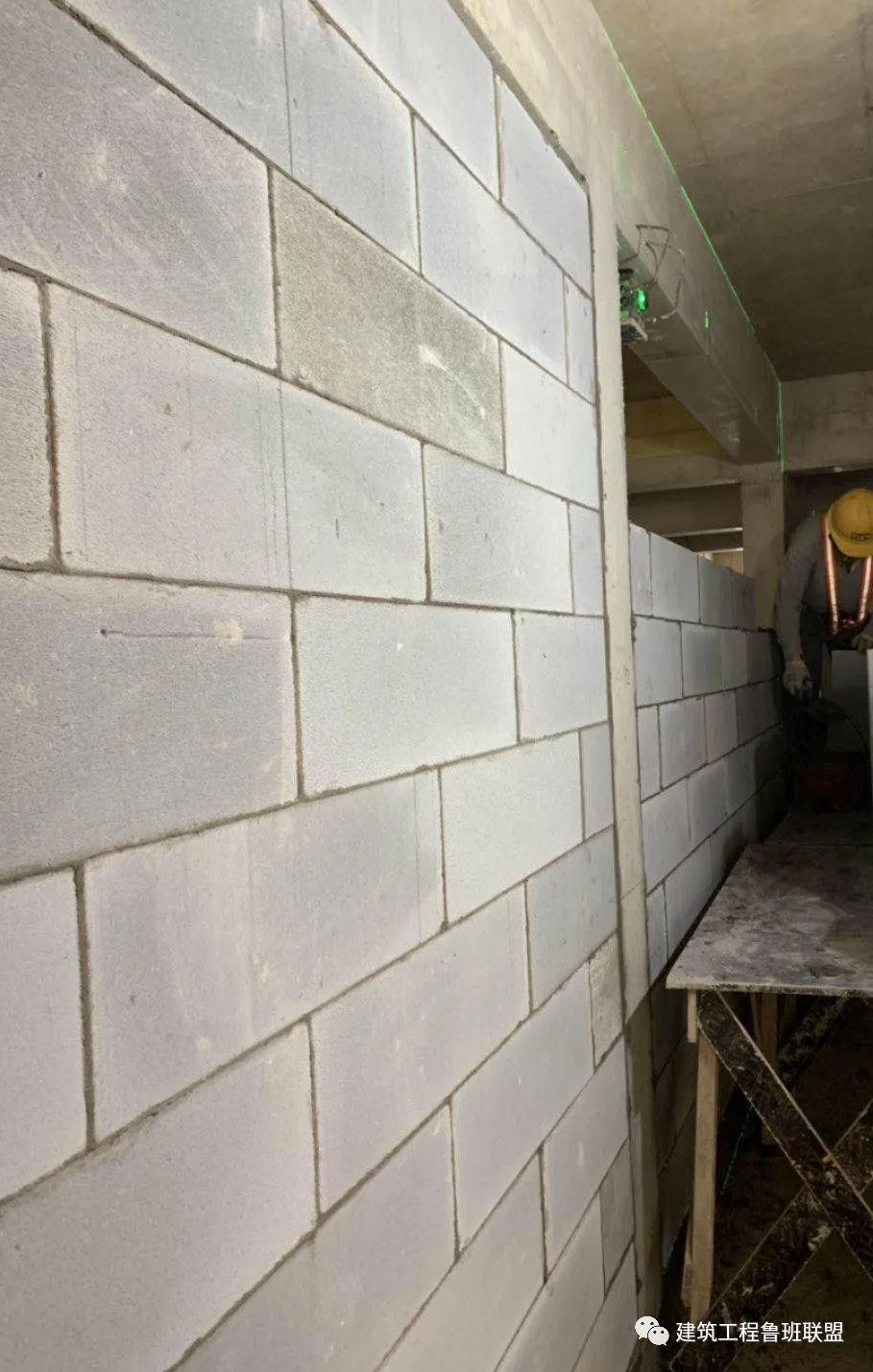

砌体组砌

1

导墙上座浆

导墙上用专用砌筑胶泥座浆找平。

砌筑工程这样干,免抹灰!

2

侧面满铺专用砌筑胶泥

侧面铺满专用砌筑胶泥即可将砌块上墙砌筑。

砌筑工程这样干,免抹灰!

3

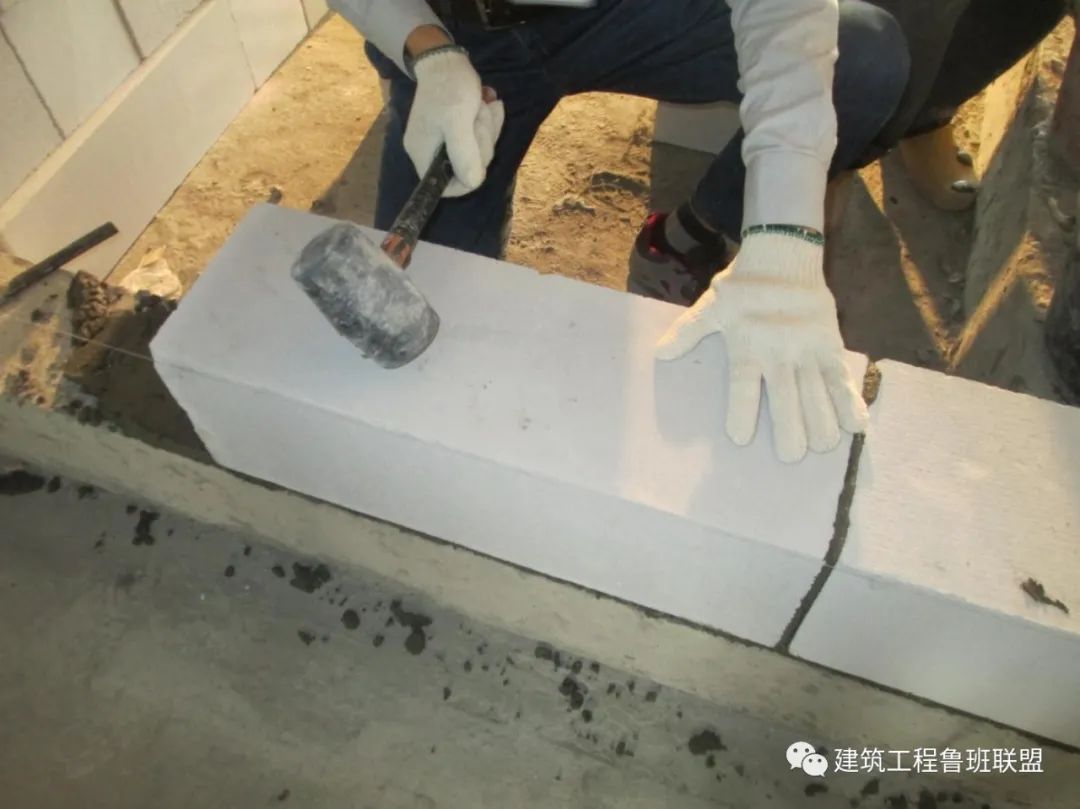

橡胶锤校正砌块位置

使用橡胶锤把砌块位置调整校正,严禁使用铁锤进行敲打。

砌筑工程这样干,免抹灰!

4

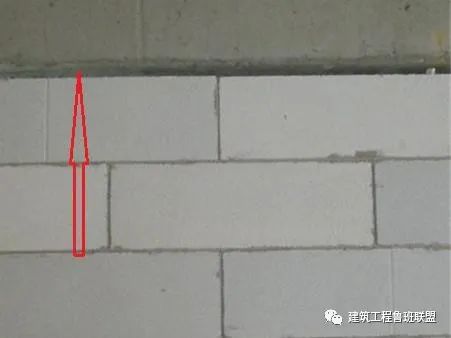

灰缝3~5mm

灰缝要挤浆饱满,均匀平直,控制在3~5mm厚。

砌筑工程这样干,免抹灰!

5

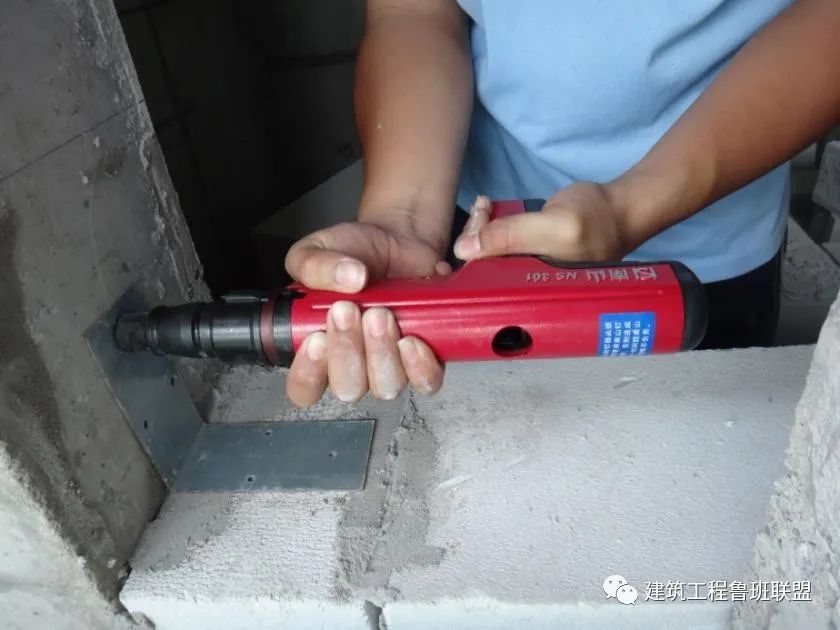

固定L型铁件

两至三皮砌块设置一道L型铁件固定,砼墙体采用射钉固定,砌块使用铁钉固定。

砌筑工程这样干,免抹灰!

6

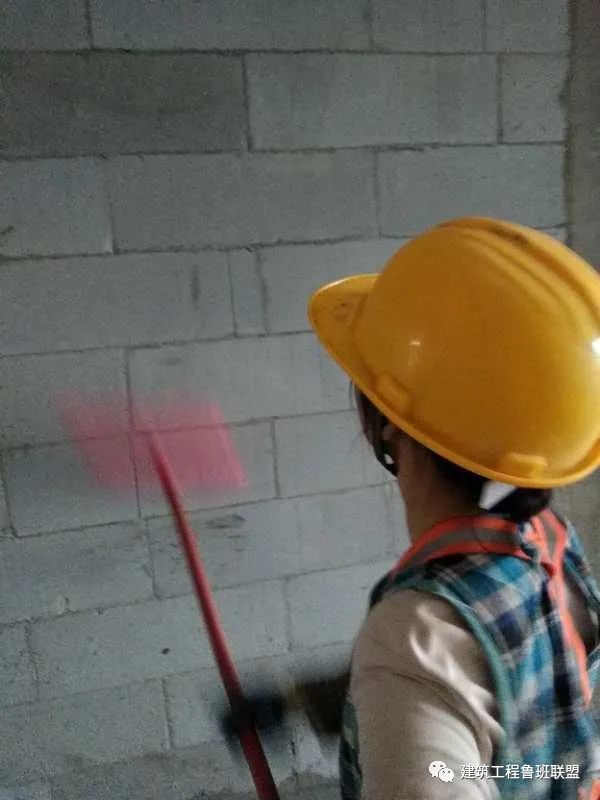

激光水平仪控制垂平

使用激光水平仪随砌随控砌体垂直度和平整度。

砌筑工程这样干,免抹灰!

7

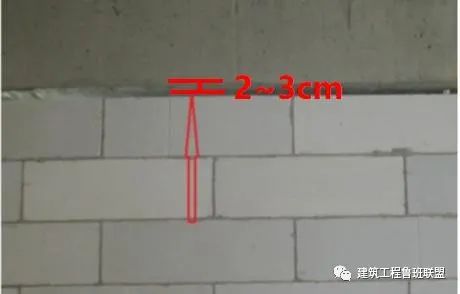

2~3cm顶缝

严格按照排版图的尺寸施工,顶缝控制在2~3cm。

砌筑工程这样干,免抹灰!

8

膨胀水泥砂浆塞缝

砌筑完成7天以上使用膨胀水泥砂浆进行顶缝填塞。

砌筑工程这样干,免抹灰!

打磨修补及涂刷墙体界面剂

1

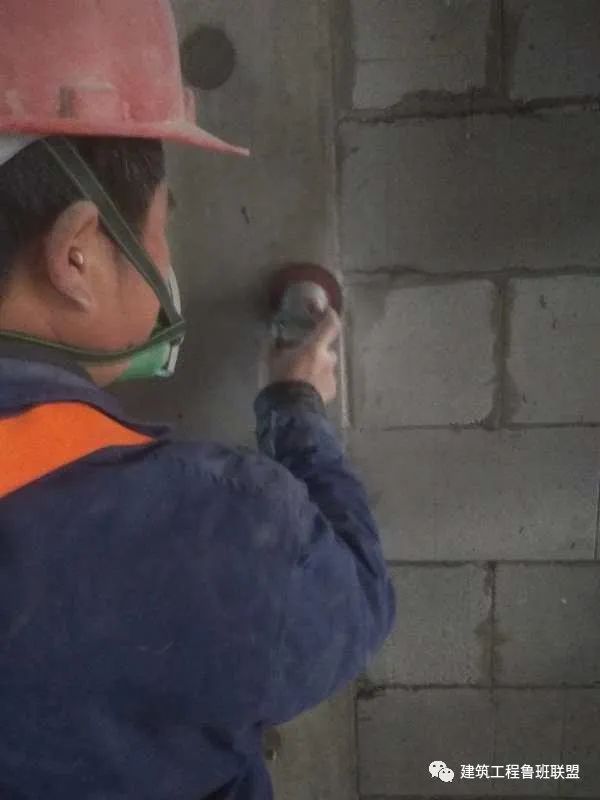

不平整处打磨

墙体不平整均需要打磨平整。

砌筑工程这样干,免抹灰!

2

缺角处抗裂砂浆修补

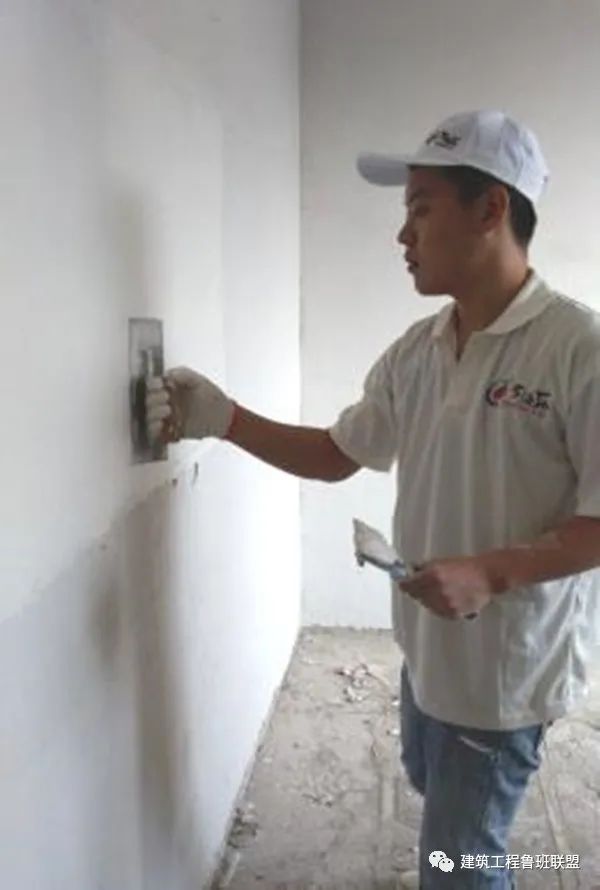

对墙体缺角处用专用胶泥进行修补,达到平整要求。

砌筑工程这样干,免抹灰!

3

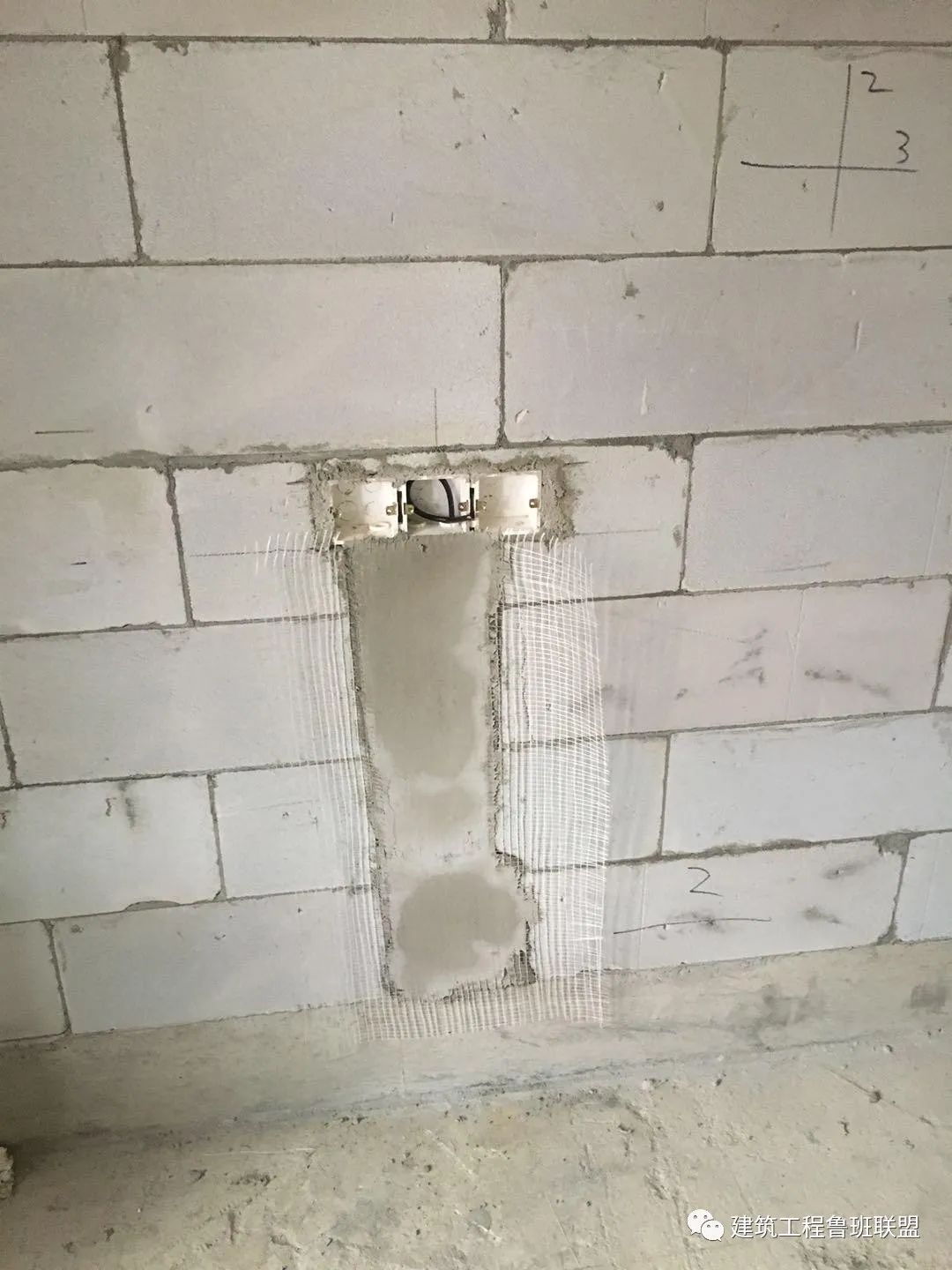

线管、线盒预埋沟槽填补

采用干粉砂浆将线槽填充密实,然后挂玻纤网,每边宽度不小于150mm。

砌筑工程这样干,免抹灰!

4

清除油污、浮层

墙身表面油污、浮层清理。

砌筑工程这样干,免抹灰!

5

滚涂墙面界面剂

在墙体表面油污、浮层清理完后,严格按要求配制界面剂,双向滚刷墙体界面剂两遍。

砌筑工程这样干,免抹灰!

6

找平腻子及挂网

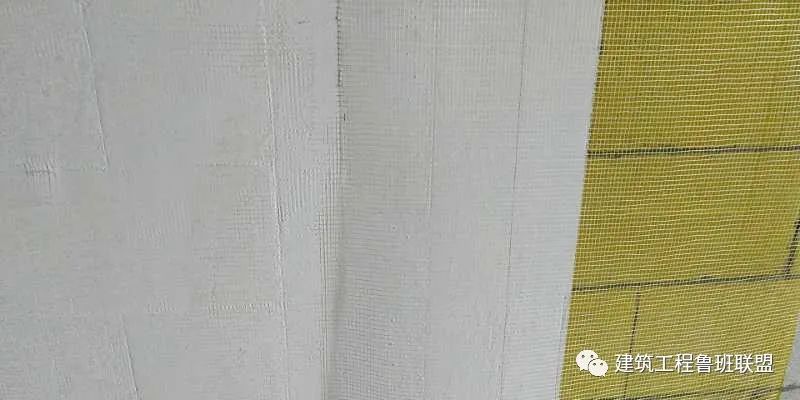

界面剂施工完毕24h内,找平腻子打底施工,墙面满挂耐碱玻纤网,砼部位搭接200mm。

砌筑工程这样干,免抹灰!

7

一遍腻子施工

找平腻子施工完成后,进行一遍腻子施工。

砌筑工程这样干,免抹灰!

8

二遍腻子施工

一遍腻子完成后进行二遍腻子施工和打磨。

砌筑工程这样干,免抹灰!
